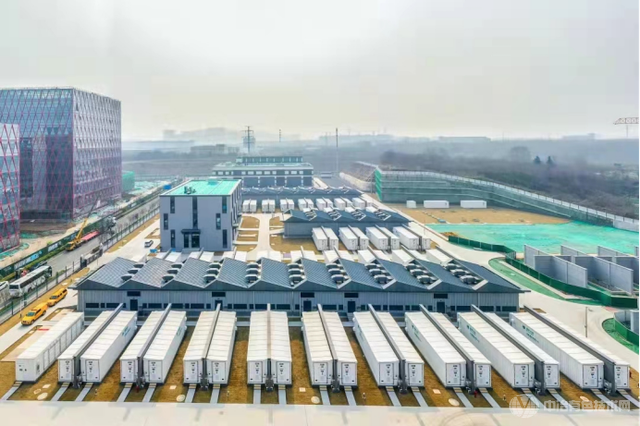

3月4日,在南京江北新区新科十二路的江北储能电站工程现场,十余民调试人员逐个打开88个崭新的电池集装箱,完成对箱内设备的调试工作,标志着南京最大的“充电宝”进入投运倒计时!
南京江北储能电站( 第三届全国钒钛资源与储能科技大会)占地51.26亩,最大充放电功率110.88兆瓦,存储容量193.6兆瓦时,可储存约19万度电,是我国国内电网侧规模最大的电化学储能电站。“储能电站就像一个‘充电宝’,在用电低谷时从电网上吸收电能給自己充电,在用电高峰时将体内富余电能释放給电网,有效填补了电力缺口。”国网江苏电力工程咨询公司副总经理王文祥介绍。

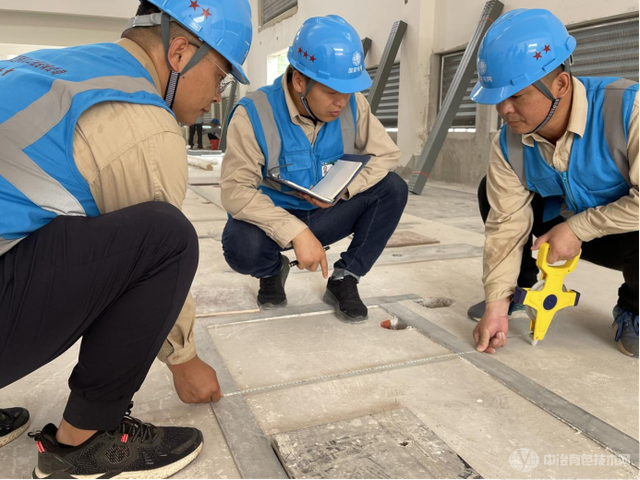

自工程2020年9月28日开工建设以来,工期紧,任务重,国网江苏电力工程咨询公司监理项目部压紧压实各级安全生产责任,强化相关监理人员到岗到位工作要求,确保各类施工现场监督管控到位。“在此次调试过程中,我们对各类一次、二次设备进行监理初检,发现了如二次设备室分屏柜门接地跨接线缺失、蓄电池室未采用防爆型灯具等14条问题,联合南京供电公司及时督促责任单位消缺整改。”工程总监马卫东说。
值得一提的是,该站采用新一代储能电站(第三届全国钒钛资源与储能科技大会)能量管理集成系统,站内配备有智能辅助、电池巡检等智能运检设备,在线率达100%,电力灵活存储,电能优化配置,分布式发电就地消纳率100%,具有储能集群化、规模化特点,符合多站融合发展趋势。
据悉,南京江北储能电站将于5月正式投运,届时将提升南京江北电网供电能力和南京地区电网事故应急响应能力,提高电网运行安全性和灵活性。
