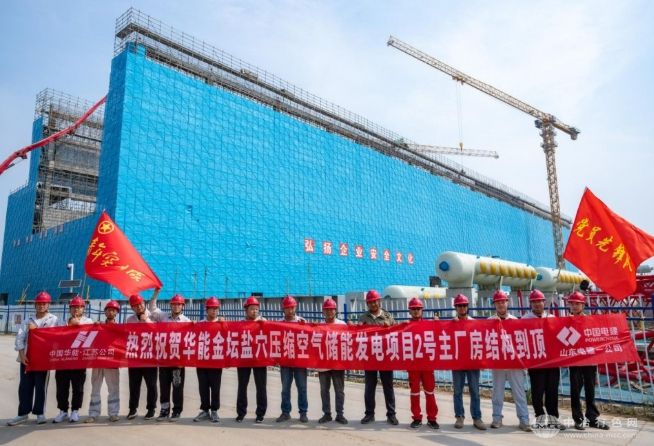

近日,由山东电建一公司承建的华能金坛2×350兆瓦盐穴压缩空气储能发电项目迎来关键进展—2号主厂房结构顺利封顶。这个重要节点标志着项目建设取得了阶段性的突破,为后续设备安装和整体工程推进奠定了坚实基础。作为压缩空气储能电站的核心建筑之一,该主厂房承担着关键设备运行和发电生产等重要功能。
2号主厂房是该项目中最大的混凝土单体建筑,采用清水混凝土框架结构,总高度达32.5米。厂房共设18个轴线,东西总长178米,南北跨度37米,结构复杂、规模宏大。其主要设备运转层采用大平层布置,涵盖空气压缩机组和空气透平膨胀发电机组等核心设备,在电站运行中发挥着不可替代的作用。
自厂房基础施工启动以来,山东电建一公司金坛项目部克服了图纸滞后、极端天气、场地狭小等诸多挑战。通过科学统筹资源、优化施工工序、开展劳动竞赛与质量月等活动,项目团队仅用5个月就安全高效完成了从基础出零米到主体结构封顶的全过程,展现了出色的履约能力和管理水平,赢得业主与监理单位的高度认可。
盐穴压缩空气储能被誉为地下的“绿色充电宝”,是一种新型长时储能技术。华能金坛项目将建设两套350兆瓦非补燃式压缩空气储能发电机组,使用盐穴总容积达120万立方米,核心设备实现100%国产化。该项目是目前世界上单机功率最大、总容量最大、综合效率最高的压缩空气储能电站,具有显著的示范意义。
项目建成后,预计每年充放电330次,单次充电可储存电量280万千瓦时,年发电量达9.24亿千瓦时。其运行相当于每年节约标准煤27万吨,减少二氧化碳排放52万吨,可以有效优化区域能源结构,增强电网调节与新能源消纳能力,推动可再生能源高效利用,为我国实现“双碳”目标提供重要支撑。
总结来看,华能金坛盐穴压缩空气储能发电项目不仅在规模和技术上处于国际领先地位,更在清洁能源利用和减排方面发挥重要作用。这个项目的顺利推进,体现了我国在新型储能领域的创新实力和工程水平,对保障能源安全、促进绿色转型有着很大的意义。
