近日,由中建三局西南公司承建的

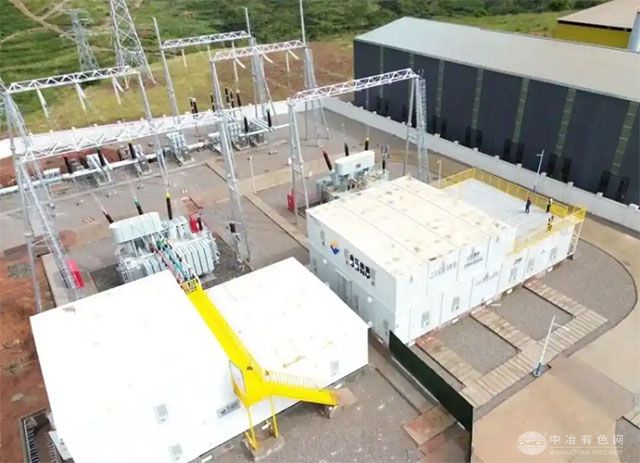

永仁全钒液流储能项目220kV升压站正式并网投运。作为目前全国规模最大的
全钒液流储能电站和中建三局西南公司首个220kV超高压扩容升压站工程的重大突破,标志着我国
长时储能技术应用取得突破性进展,为构建新型电力系统提供了重要支撑,成为践行国家"双碳"战略的又一重要成果。
该项目自2025年4月10日开工以来,仅用170余天就实现升压站并网投运。项目团队秉持"开工即决战、起步即冲刺"的建设理念,创造了令人瞩目的"永仁速度":3天内完成与设计院的深度对接,6天内完成61家设备供应商的全面考察,11天内敲定关键设备选型,30天内完成100MW电池设备基础施工。为确保设备质量,项目团队还分赴全国各设备制造基地,对GIS、主变、SVG等核心设备开展驻厂监造,为后续工程奠定了坚实基础。
永仁全钒液流储能项目是国家重点支持的新能源示范工程,
总装机规模300MW/1200MWh。项目采用具有安全环保、循环寿命长等优势的全钒
液流电池技术,建设内容包括储能电池舱、PCS升压舱等核心设备,以及升压站、综合楼等配套设施。该项目的投运将显著提升区域电网调峰能力,有效促进云南省"源网荷储"一体化新能源示范项目建设,为云南建设国家清洁能源基地注入新动能。
据了解,项目全面建成后,将成为云南省乃至全国新能源储能领域的重要标杆,对推动能源结构优化、促进绿色低碳发展具有重要意义。
